在一些河边滩涂、平原等软弱地基中,常采用预制管桩或沉管灌注桩。预制管桩和沉管灌注桩施工最重要的施工设备-打桩锤。打桩锤是用于完成预制桩或沉管的打入、沉入、压入、拔出作业的打桩施工机械。打桩锤有落锤、柴油锤、蒸汽锤、液压锤、振动锤、静力锤等几种形式。伴随着我国经济的发展,打桩锤技术取得了长足的进步。本文将介绍打桩锤的发展历史及趋势,打桩锤的结构、工作原理以及控制方式。

打桩锤

二.打桩锤的发展历史及趋势

2.1 发展历史

解放前.我国几乎没有桩工机械制造业。20世纪50年代初期,我国基础施工全部使用旧中国从国外进口遗留下来的老式蒸汽打桩机和笨重的落锤。一五期间,国家开始仿制国外3—10t单作用和双作用蒸汽式打桩机,50年代是我国桩工机械行业的萌芽时期。60年代初期,开始组建桩工机械制造行业和专业研究室,从此开始我国自行研制桩工机械的发展时期。至70年代,我国先后自行研制成功并批量生产了筒式柴油打桩锤、轨道式三支点打桩架、沉拔桩锤等产品。80年代以来,桩工行业在引进、吸收、转化国外先进技术的基础上,进入了成套开发研制的新阶段。

2.2 发展趋势

我国打桩锤技术和生产能力与国外先进水平相比,还有较大差距。主要表现在产品的品种规格较少,成套开发能力较低,还有一些空白的领域有待尽快开发,产品的可靠性、耐久性有待继续提高,科研条件、测试手段有待加强和完善;电子液压技术等机电液一体化应用于桩工机械还才开始。预计今后一段时间,打桩锤(预制桩沉桩机械)的发展将以液压锤为主,作为柴油锤的替换产品;加大锤重和打击力;不仅能在陆上和近海作业,也能在水下,尤其是深海下作业。

三.打桩锤的分类及对比

从预制桩打入的方式来看,打桩锤主要有三种作业方式:打入法、振动法和压入法。

3.1 打入法(又称冲击法)

它是用桩锤冲击桩头,在冲击瞬间,桩头受到一个很大的力,从而使桩逐步贯入土中。采用打入法的打桩锤主要有以下四种:(1)落锤主要特点:使锤自由下落,冲击桩头。这是一种古老的桩工机械,构造简单,使用方便。但贯入能力小,生产力低,对桩的损害较大。

适用范围:轻型以打木桩为主;重型及特重型可打钢筋混凝土桩;除轻型落锤(0.5-0.75t)用人力外,一般均用卷扬机牵引锤施打。

(2)柴油锤

主要特点:其工作原理类似二冲程发动机,是目前使用最广泛的打桩锤,但公害较严重,在我国一些城市的中心地区已禁止使用这类打桩锤。

适用范围:轻型宜用于打木桩、钢板桩;重型宜用于打钢筋混凝土桩、钢管桩;不适用于在过硬或过软土层中打桩。

3)蒸汽锤

主要特点:它是以蒸汽或压缩空气为动力的一种最早使用的打桩锤,他曾经在柴油锤发展使用后被逐渐淘汰,后因柴油锤公害严重使用受到限制,使蒸汽锤又获得重新使用。适用范围:适用于打各种桩,且便于打斜桩;如改用压缩空气时,可在水下打桩;可用于拔桩。

(4)液压锤

主要特点:它是以液压为动力,具有冲击频率高、冲技能量大、公害少等优点的打桩锤。但构造复杂,造价高,使用、维修要求高。适用范围:适用于各类土层和桩形;具有良好的打斜桩的能力;适用于精度要求高的大型桩基础工程。

3.2 振动法

它是使桩身产生高频振动,从而使桩尖和桩身周围的阻力大大减小,装在自重或稍加压力的作用下贯入土中。

振动法采用的设备是振动锤。

主要特点:

需要和打桩架配套组成打桩机,利用桩锤的机械振动能使桩沉入或拔出。

适用范围:适用于沉拔钢板桩、钢管桩、钢筋混凝土桩;适用于沙土、塑性粘土

及松软砂粘土;在卵石夹砂及紧密粘土中效果较差。

3.3

压入法

它是给桩头施加强大的静压力,把桩压入土中。这种施工方法噪声极小,桩头不致受冲击力而损坏。

但压入法使用的静力锤本身非常笨重,组装迁移都比较困难,况且它只适用于软弱地质的施工。

主要特点:采用机械或液压方式产生静压力,使桩在持续静压力作用下压至所需深度。

适用范围:适用于压拔板桩、钢板桩、型钢桩以及各种钢筋混凝土方桩;宜用于软土基础及地下

铁道明挖施工中。

四.典型打桩锤的介绍

    4.1 D220

筒式柴油打桩锤

上海工程机械厂有限公司研制的D220筒式柴油打桩锤具有打击能量大、操作维护方便等特点,是海上工程比较理想的桩基施工设备。该锤的最大打击能量达733000Nm,填补了我国特大型筒式柴油打桩锤的空白。

长沙打桩,专业从事桩基础劳务及设备租赁。可承接长沙、株洲、湘潭、娄底、衡阳、岳阳、益阳、永州、常德、郴州等各地打桩业务,欢迎来电13036736186合作。

振动沉管碎石桩

50年代,振动沉管碎石桩作为一种地基处理方法,首次在日本得到应用,到了50年代后期引入我国。振动沉管碎石桩的加固机理、施工工艺,以工程实例证明碎石桩的挤密及抗液化作用。

振动打桩

加固机理

振动沉管碎石桩在砂性土和粘性土中的加固机理是不同的。

对松散砂土的加固机理

对砂性土地基采用振动沉管碎石桩的主要目的包括提高地基土的承载力、减少变形以及增强抗液化性。其中,增强抗液化性的作用主要包括:第一,砂基预震效应。由于碎石桩在成孔或成桩的过程中受到

振动锤的强烈振动,除了能够挤密填入料和地基土外,得到

的强烈的预震还有利于增强砂土的抗液化能力。第二,挤密作用。由于在成桩过程中,桩管对周围砂层会产生较大的横向挤压力,因此,不仅会减小桩管周围砂层的孔隙比,还会增大砂层的密实度。第三,排水降压作用。采用碎石桩加固砂土地基,由于在桩孔内填入的是碎石以及粗砂等反滤性良好的粗颗粒材料,从而能够在地基中形成渗透性良好的人工竖向排水降压通道,因此,不仅能够消散和防止超孔隙水压力增大,还能避免砂土液化而加快了地基的排水固结。

对粘性土的加固机理

采用碎石桩对粘性土进行加固主要包括提高地基承载力、减少地基沉降量、提高土体抗剪强度以及增大土坡抗滑稳定性四方面,其作用主要有以下几方面:第一,排水作用。由于采用碎石桩加固粘土地基之所以能够起到排水砂井的作用,那是因为碎石桩能够形成良好的排水通道。这样以来,不仅会缩短孔隙水的水平渗透途径,还会加速软土的排水固结而使得沉降稳定加固。第二,置换作用。对于粘性土地基,尤其是饱和软土,由于其含有较多的粘粒且粘粒间具有较强的结合力,从而使得其地基渗透性较差,土中的水分在振动力或挤压力的作用下不容易排出,因此,碎石桩的作用不是挤密而是置换。第三,垫层作用。由于碎石桩不能够贯穿较厚的软弱土层,从而使得加固的复合土层起到了垫层作用,因此,在提高地基整体承载力的同时也能够减少沉降量。第四,加筋作用。由于碎石桩能够贯穿厚度较小的软土层而到达相对硬层,因此,桩体在荷载作用下能够有效降低软土负担的压力,从而在提高地基整体承载力的同时也能够降低沉降量。

施工方法

以下几种:①排孔法:由一端开始逐步施工到另一端。②跳打法:同一排桩可隔一根桩打一根桩,反复进行。③围幕法:先打外圈桩,再打内圈桩,从外到里依次向中心区推进。适用于油罐、水塔等基础的圆形布桩施工。

施工工艺

①桩位测放:测量人员应当测量放出中心线和边线控制桩,并且在保护控制桩的同时标示桩点里程。用钢尺根据桩位平面布置图布桩,但是必须将误差控制在2cm之内。②机具定位:打桩机就位后合拢合瓣桩尖,桩管向下垂直且使桩尖对准桩位标记,向下垂移桩管使桩尖入土。通过调整桩基搭架保持沉管和地面基本垂直,一般控制在1.5%以内。

③当沉管达到设计深度后开始进行碎石灌注作业。按桩身理论方案量值与充盈系数计算灌入量,从加料口将碎石灌入桩管内。为了对每根桩的碎石充盈系数进行严格控制,应当做好现场施工记录。此外,为了增加桩的均匀性,避免出现先期大后期小的不良现象。④桩身拔管:当灌入碎石高度大于1/3管长时开始拔管,为了防止超灌或少灌,应当设置专人负责碎石灌入工作。拔管前先振动5-10s,边振边拔,每拔0.5-1.0m停振,如此反复直至全管拔出。一般将拔管速度控制在0.8m/min且匀速。⑤拔管成桩:灌料后原位振动、振动拔管、振动反插、振动拔管、再次灌料以及第二次振动,此循环周期直到符合设计桩顶标高算完成一根桩的施工作业。⑥碎石灌入量计算Q=K?L?πd2/4 式中:q―每根桩的填料量

L―桩长(m)

D―桩径(m)

K―充盈系数,一般为1.15~1.50,视土性而定。

4 质量检验

填料宜采用砾砂、粗砂、中砂、圆砾、角砾、卵石或碎石等,其粒径一般小于50mm,含泥量不得大于5%。质量检验应在施工完工后间隔一定的时间进行,对饱和粘性土一般在施工完1~2周后进行,对其它土可在施工完3~5天后进行。检验一般采用两种以上方法,如荷载试验、动力触探试验、静力触探试验、土工试验等。桩尖土质量检测位置应在等边三角形或正方形中心。监测点不少于总桩数的2%,且至少每个工程不少于3点。检测点一般应包括桩、桩间土和复合地基。检测结果,如占检测总数10%的桩未达到设计要求时,应采取加桩或其他措施。

容易出现的质量事故及防范处理

断桩或缩颈

在成桩的过程中,由于土壤的含水量大于临界含水量,土壤在强力振动的作用下就会液化,通常在拔管灌注碎石的过程中容易产生缩颈或断桩而影响工程质量。土壤的含水量和施工工艺对断桩和缩颈都会产生重要的影响:笔者认为对于含水量大于40%的地基适合采用旋喷桩,而不适合采用碎石桩;但是对于含水量较大且不超过40%的地基,在施工过程中为了避免断桩和缩颈的发生,应当采取降低钻进速度和拔管速度,减小激振力以及控制碎石投入量等措施。

承载力不足

第一,由于不了解淤泥层深度,从而形成软弱下卧层而导致承载力不足。第二,由于反插次数不足以及碎石不充盈而影响承载力。第三,桩长不够。由于选用机型不合理,误认为没有达到设计桩长的桩已经达到硬上层或岩层。

桩尖活瓣未能打开

由于没有打开桩尖活瓣而造成桩长不够或灌石量不足。为了保证工程质量,可以采取更换桩尖活瓣或对各种施工参数进行调整等措施。

某工程为砖混结构,建筑面积6835m2,包括主体六层和半地下室,筏板基础埋深为-2.5m。根据地质勘探资料显示场地土为饱和粉土,严重液化,实测地基承载力特征值和地基承载力设计值分别为80kPa和130kPa。由于砂(粉)土层不能够作为天然地基持力层,从而必须对其进行消除液化处理,在设计过程中采用碎石桩对地基进行处理。其中,桩长为8m,桩径为377mm,桩顶标高-2.8m,桩间距为1.5m×1.5m且充盈系数不小于1.3。

根据静载测试数据绘制荷载-沉降曲线,依据

《建筑地基处理技术规范》按相对变形值确定每点复合地基承载力特征值不大于试验最大加载压力的一半,评定复合地基承载力特征值f’ak=131kPa,超过设计值f=130kPa,满足设计要求,测试结果见下表。

7 小结

以上工程实例主要说明了经过振动沉管碎石桩对地基的处理,使地基的地基承载力及抗液化能力有了较大的提高。振动沉管碎石桩在我国已得到了广泛的应用,并取得了较好的经济及技术效果,虽在不同的工程中其施工参数不尽相同,但在施工中我们仍需严格控制碎石灌入量、电流、提升速度等施工参数,以保证达到设计的加固效果。

长沙打桩联系13036736186,洛阳铲打桩、振动桩、夯扩桩、旋挖桩,都可以,欢迎来电。

长沙洛阳铲打桩施工方案

工程概况

该项目部分设计为洛阳铲夯扩桩,桩径Ф350mm有效桩长不小于6m。单桩承载力为200Kpa,桩长以桩端进入粉质粘土层最小为1.0m,一般为2~3m。桩底需投入干硬性砼进行夯扩。配筋:主筋6Ф12,箍筋Ф,内侧焊加强箍Ф,桩顶2.0m加密为@100。通长配筋,桩芯砼强度等级为C25q。施工场地基本平整,上部5~8m均为填土,无地下水。

1、施工准备

基础施工前,应将场地进行平整,场地平整度必须小于5%,对有影响施工的障碍要协助业主清理干净,以免影响施工。设备进场后,临时设施、施工用水、用电均应按要求施工到位。根据业主提供的水准点、控制点进行桩位测量放线,施工机具进行正常保养,使之保持良好的工作状态。同时对准备进场的钢筋、水泥、砂、石进行见证取样,保证材料合格后才能使用。桩施工前所需资料如地质资料、施工图、图纸会审、记录等要做齐全。

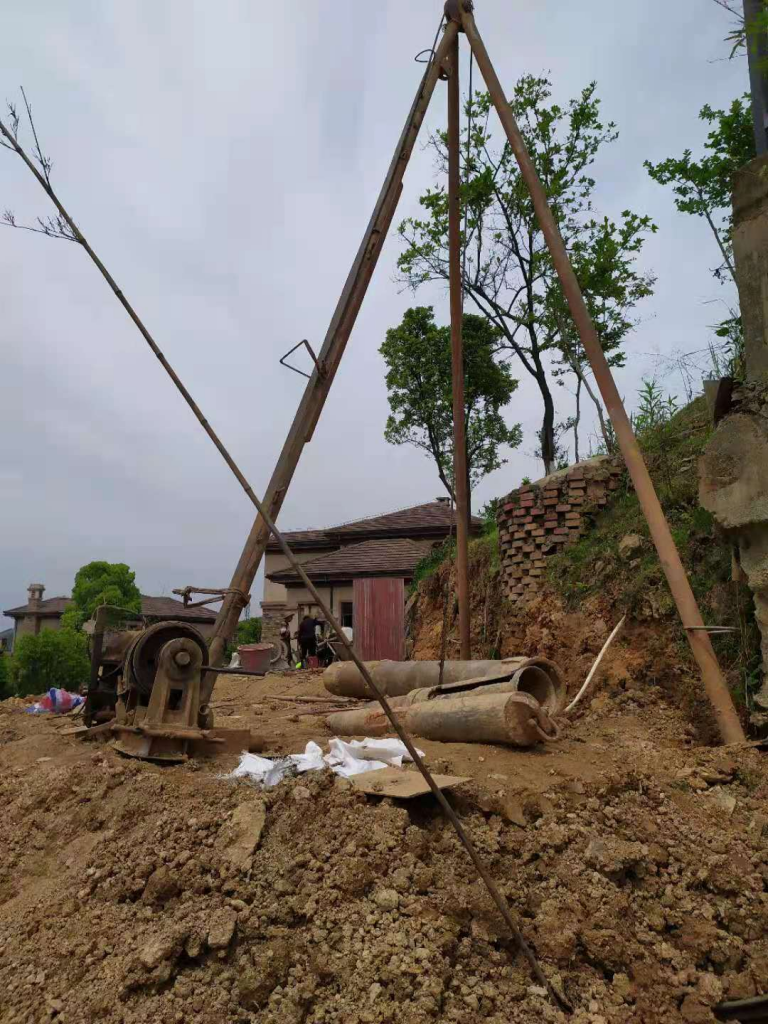

2、洛阳铲桩施工

   a、放线定位

根据建筑物的设计位置及图纸和建筑单位指定的控制基准点,采用全站仪坐标法测设桩位。

    b、标记桩位:采用Ф6.5钢筋头标定桩位。

    c、成孔:利用设备用铲具将泥土抓出而形成垂直竖向桩孔的过程

    d、终孔:孔底达到设计层位后停止成孔。通知建设单位会同监理及有关部门到现场鉴定,确定到达持力层后,迅速进行夯扩。

    e、夯扩:终孔后从孔口分批投入干硬性砼至孔底,用冲锤吊起将其砸出孔底形成扩大头。

    f、钢筋笼制安:按设计图纸精确下料,纵向钢筋搭接应采用焊接,接头位置应相互错开,位于同一连接区段内纵向钢筋的焊接头面积百分率≤50%,加筋箍及螺旋筋纵横钢筋交接处均应焊牢。钢筋笼成型后,主筋间距偏差<10mm,箍筋间距偏差<20mm,钢筋笼直径偏差<10mm,钢筋笼偏差<50mm。钢筋笼安放采用洛阳铲卷扬机起吊,安放时在钢筋笼周围绑扎砼垫块,使钢筋笼居中,钢筋笼保护层偏差(±10mm)。

g、桩芯砼灌注:待夯扩达到要求,钢筋笼定位验收合格后,按设计配比采用机械搅拌,斗车运至桩孔内,用振动棒将砼振捣密实,成桩浇筑砼至设计标高以后,将护筒拔出(实际是边浇边拔)。成桩后桩机移至下一个桩位。

1.成孔时保证桩孔垂直度,铲具提升高度不能大于2m,发现孔斜应及时用铲具修正。

2.终孔时须确保进入粉质粘土层1.0m以上,清除孔内残渣。

3.夯扩投料应“少食多餐”,停止夯扩以听声为准,要求冲锤落下时声音比较清脆沉闷。

5.砼浇筑前应计量,并分层捣实,分层厚度约2mqq。

6.夯扩投料,总量0.3m³,每次投料深度0.3~0.5m,夯击加固深度为1.0m。

特殊情况的处理

1)因场地部分含有地下水及软塑状耕植土,成孔时铲具不能将泥土带起。遇到此情况可在桩孔中投放干水泥以吸干部分水分和止水,也可在桩孔内投掷稻草、水泥袋等物或者将其缠于铲具之上。

2)成孔过程中发现桩孔下部杂填土垮壁及缩径现象,为防止浇注砼和成桩时产生断桩,要求在垮桩、缩径位置严格控制护筒的上拔速度,并且要求将护筒反复抽动,使之具有类似复打作用。一是使砼密实,二是使砼与孔壁紧贴增大桩的摩阻力,并堵死浇注砼时地下水上涌的通道。

3)少数孔内含有较多地下水,要求在浇注前用潜水泵或冲锤将其抽干或冲干,快速注入水灰比较小的砼封堵地下水源,并快速振动捣实。

4)夯扩时如果发现孔深减小情况,主要是由于夯扩时工人图快,投料过频,每次投料过多,而冲击能量已不能将石料冲击管外引起的。遇到此情况,一是强调监督管理,二是再投入适量水泥,孔内无水则注入适量水,用冲锤反复冲击。

本专业桩基础施工队(联系电话:13036736186)从事20余年的桩基础施工(打桩),具有各种地质、施工环境施工经验,有各类桩基础施工设备。可承接旋挖钻、振动桩、夯孔桩、洛阳铲、冲击钻等各类桩基础施工。对于房屋桩基础、围墙桩、厂房桩、路基桩等可以根据具体情况选择施工设备及配备专业施工人员。质优价廉,工程无忧。

长沙夯扩桩施工方案

湖南长沙某制造公司车间、综合楼工程夯扩灌注桩工程施工方案

一、工程概况及施工条件

(一)工程概况

湖南长沙某制造公司车间、综合楼工程位于浏阳市制造产业经四路。我单位承担本工程施工范围为车间、综合楼工程项目,总建筑面积:7820.0 ㎡,其中车间:5220.0㎡、钢结构,建筑高度为10.15m;综合楼:2630.8 ㎡,混合结构,建筑高度为12.15m,基础为夯扩桩基础,设计桩身直径为Φ400mm,夯扩头直径不小于800mm。夯扩后单桩承载力特征值为550KN。桩端持力层为强风化泥灰岩,桩有效长度约8-10米。桩配筋为5Φ12,箍筋为Φ8@200,离桩顶2000mm长度范围内箍筋为Φ8@100,钢筋笼进入粘土层,且不小于500mm,桩身砼设计强度为C25。

(二)施工内容:

该工程施工内容为锤击沉管夯扩灌注桩的成孔、夯扩、钢筋笼的制安、砼灌注振捣。

(三)工程条件:

1、场地情况:

施工区域地表较平整,基本能满足施工生产场地。

2、道路设施:

该工程位于制造产业园内,场内施工道路已修筑好,运输条件良好。

3、水电设施:

水源、电源已接至施工场地。

二、项目管理机构组成及施工管理目标

一)项目管理机构组成和项目部主要岗位职责

1、项目管理机构的组成

为确保安全、保质、高效地守成本工程桩基础施工,本工程实行项目经理现场负责制,现场设立项目经理部。按施工总体布置,本工程由项目经理部统一进行管理和组织,确保施工质量和工程进度。

项目经理部设项目经理、技术负责人、施工员、质安员和材料员等岗位,各生产班组实行班组长责任制。项目经理部决策层由项目经理、项目技术负责人组成,负责本工程项目的生产、技术、质量、安全等各项工作的组织、协调和控制;项目经理部各职能部门从平面管理、资料调配、工序安排、目标控制、计划进行、专业施工等方面协助决策层。项目作业层由具有一定操作技术和经验的工人组成,配备一定数量的劳务队伍作为施工班组,以经济承包的形式,从施工质量、安全、进度、文明施工、材料节约和服务态度等方面进行考核。

项目经理部由公司选派专业理论基础好、管理经验丰富、身体健康、有工作责任感的管理人员及专业技术人员组成。

2、项目部主要岗位职责

项目经理职责:在公司总部的直接领导下,全面负责项目施工的管理,对外履行施工单位、建设单位双方签订的施工合同,遵守国家有关法律法规、执行名级政主管部门有关批示和规定;对内全面负责工程进度、质量、安全、现场文明施工、成本的管理工作。

项目技术负责人职责:全面贯彻执行国家的有关技术文件、规范、标准,负责领导日常工程技术问题的处理、编制施工组织设计及施工进度计划、对质量和安全工作进行控制。

施工员职责:对项目经理和项目技术负责人负责。

参与施工组织设计编制和施工进度计划安排工作;落实施工现场各项技术施工任务,严格按现行施工规范规定进行施工;负责对班组人员进行施工技术交底,并履行签字手续;负责填写工程隐蔽验收记录、施工日志、办理施工技术问题核定及经济签证等工作。

质检员职责:对项目经理和项目技术负责人负责。对施工过程中所有工序进行检查和验收,确保每道序能严格按现行规范规定要求执行;负责隐蔽工程验收和填写分部分项工程检验批质量验收记录,关履行签字手续。

材料设备员职责:负责组织材料设备进退场,协作项目经理做好材料设备的管理工作;负责设备的使用、周转、维护工作;按照质量管理体系的要求,控制、验证材料、设备的

质量,组织落实材料设备的现场堆放。

安全员职责:对项目经理和项目技术负责人负责。负责督促检查施工现场一切不安全因

素;参加编制专项安全施工组织设计和单项的安全技术措施及应急预案;及时向班组进行

详细的安全技术交底,并履行签字手续。

(二)施工管理目标

1、工程质量目标

本着“质量第一,用户至上”的服务宗旨,充分发挥我公司雄厚的技术力量、机械设备精良和施工经验丰富等优势,精心组织、精心施工。工程产品符合施工合同、设计要求及现行施工规范规定。

2、安全生产目标

杜绝重大设备损坏事故,杜绝人身死亡事故,不发生重大火灾事故,不发生同等责任的生产交通事故,轻伤事故频率控制在0.05%以内。

3、施工进度目标

按照施工进度计划要求实行工程进度目标总控制,确保本工程在施工合同工期内完成全部施工任务。

4、文明施工目标

推行施工现场标准化管理,确保满足施工合同规定的工作内容。

5、工程技术资料管理目标

与工程施工进度同步进行,并及时归档;做到书写格式、表达内容、分类归档标准化,且符合现行资料管理规定要求。

6、配合协调管理目标密切与建设方、设计院、监理单位、质监站的工作联系。在施工过程中,准时参加建设方或监理组织的有关工程施工的各项会议,并及时准确地贯彻落实会议精神。

7、现场环境保护

施工期间采取技术措施防止施工噪声、扬尘、污水排放,保护周围环境,为建好一个优美的施工环境共同努力。

8、综合治理管理目标:加强员工的素质教育,提高其遵纪守法、维护社会治安的自觉性。现场配备一保保安人员昼夜巡逻,确保施工期间正常的工作、生活秩序环境不受影响,妥善处理好与周边群众的利益关系。

三、主要机具设备使用计划

(一)机械设备配置(见下表)

名称

型号型号单位数量功率(KW或KVA)
锤击式夯孔桩机DJ-3.2 165
砼搅拌机滚筒式350L115
电焊机BX-413.5
斗车10
经纬仪2秒级1
水准仪DS31
计量装置1
合计功率83.5

(二)机具设备的使用管理

1、根据本工程实际情况编制本项目所需机具使用计划,包括机具型号、规格、数量、功率,并按照机具设备使用计划组织机具设备进场,所需进场机具设备必须经检验合格方可投入使用。

2、实行人机固定、机具设备使用、保养责任,要求操作人员必须遵守安全操作规程,爱护机具设备,执行保养规程,认真执行交按制度,填好运转记录。

3、实行持证上岗操作制度,对操作人员进行培训、考试,确认合格者发给操作证。施工机具设备操作人员和特种作业人员必须持证上岗。

四、主要施工方法

(一)施工测量

根据建设方提供的基准点、基准线和标高控制点进行建筑的定位、轴线引测及高程控制等施工测量,测量应分别记录测量成果,经建设方和监理单位复核认可后,方可进行下一道工序。

1、建筑物的定位放线

方法将主轴线测定于控制网上。纵、横向各设四条主轴线,每条轴线为3-4个远近标识点,从而形成施工测量控制网,并在实地采用钢筋头标定桩位,以桩孔位中心为圆心,设计桩孔半径画圆,钉好十字引线桩,经复测自检和建设方监理单位、设计院复检确认无误后才能进行施工。

2、轴线控制

将经纬仪架设在龙门桩上,放出建筑物的四个角点,然后拉线放出桩位.测设时,按常规方法进行复核,使之误差不超过规范规定.然后拉线放出各桩位。

3、所有测量仪器均应经过计量检测部门进行检核,并按时进行复检.设专人负责,按制度规定使用、保养、管理,检测质量落实到人。

4、建立测量复核制度.

控制点、控制线实测后,须经本项目部总工程师组织人员进行复核;测量后均需做完整、详细的记录,作为主要的施工技术资料进行归档保管。

(二)施工准备

1、根据设计图纸要求、工程勘察资料,编制实际可行的打桩方案,绘制施工现场平面布置图,以确定桩位、桩号和施工程序。

2、施工前应清除现场妨碍施工的高空和地下障碍物(如可用人工或机械开挖方式)对桩机进场及移动操作线路应适当平整压实。现场设置排水沟,确保现场文明施工。

(三)夯扩灌注桩施工法

1、夯扩灌注桩施工工艺流程

施工准备→→地平整→→定出桩位→→机架就位→→打入桩内外套管→→拔内夯管灌砼→→拔外管挤压砼→→放钢筋笼→→浇砼→→养护→→桩基检测

2、施工机具

沉管机械采用锤式夯扩桩机,桩管由外管、内管组成.

3、施工方法

①按基础平面图测设各桩的中心位置,同时标出桩位。

②拔出内管度在外桩管内灌入第一批砼,砼量一般为0.3m3.一般情况下,沉管至设计标高后,应立即灌注砼,尽量减少间隔时间;在灌注砼前,必须先检查桩管内有没有吞食桩尖,并用吊锤检查桩管内无泥浆或无渗水后,再进行砼灌注。

③将内夯管放回外桩管中压入砼面上,并将外桩管拔起0.2米,用桩锤通过内夯管将外桩管中灌入的砼挤出外管。

④将外管再同时打到设计要求的深度,迫使灌注砼向下部和四周基土挤压,形成扩大的端部,完成一次夯扩。

⑤桩的长度较大或需要配置钢筋笼时,桩身砼应分段浇注(完成扩底部分后安装钢筋笼,再进行砼浇成桩)

⑥本工程桩端持力层为强风化泥灰岩,完成桩径为Φ400mm,拟建场地参考锤重Q=40KG,落锤高度为H=1000mm,最后三阵每阵十锤,平均贯入度不大于30mm。

⑦完成扩底部分后,应及时进行钢筋笼安放.钢筋笼笼底标高为扩大头顶端.钢筋笼外侧设置砼垫块,

确保钢筋保护层厚度40mm。

⑧完成钢筋安放,再次灌注砼至桩顶标高.在拔管过程中应有专测锤或浮标检查砼面的下降情况,拔管速度在软土层应保持不超过0.8m/min。它土层不超过1.0m/min。

⑨施工过程中的质量控制:

a.桩径偏差:-20mm;

b.桩位偏差:100mm。

4、施工注意事项

①同一基础相邻桩桩底高差不宜超过相邻桩的中心距

②群桩基础和桩中心距小于4倍桩径的桩,应采取跳打或隔排打.

③成孔设备就位后,必须平正、稳固,确保施工中不发生倾斜和移动,为准确控制成孔深度,在桩架或桩管上应设置标尺杆,以便在施工中观测记录。

④沉管全过程必须有专职记录员做好施工记录;每根桩的施工记录应包括每米的锤击数和最后1米的锤击数;必须准确测量最后三阵,每阵十锤的贯入度及落锤高度。

⑤混凝土充盈系数不应小于1.0。

⑥混凝土坍落度;扩大头部分为40~60mm;桩身部分为80~100mm.

5、成孔验收质量控制

①桩成孔后应进行深度测量,经现场监理、建设方施工代表验收合格后方可进入下一道工序作业。

②孔径控制:若遇有含水量较大的软塑土层时,必须防止桩径出现缩颈现象,降低拔管速度控制。

③经过成孔质量检查,按表逐项填好桩孔施工记录,然后进行浇注混凝土的施工。

④桩基钢筋笼制安钢筋原材料经现场抽样送检合格后,方可进行钢筋笼的制作。钢筋笼在现场制作。钢筋笼的钢筋规格、型号、数量、间距应严格按设计施工图纸及现行施工规范规定要求进行制作和安装。分段处钢筋接头采用焊接,其主筋接头采用单面搭接电弧焊,同一截面的搭接接头面积≤50%,主筋与箍筋相交处均应焊牢每个接点。吊放钢筋笼时应对准孔位轻放、慢放,严禁高起猛落,强行下放,防止倾斜、弯折或碰撞孔壁。钢筋笼调整居中就位后,顶面和底面标高误差不应大于50mm。

6、砼工程

①砼用原材料要求

水泥:所有进场水泥应随车出具出厂合格证及出厂检验报告,按不同批号、品种、标

号、出厂日期分类码堆,并做好标识和防潮处理。按规定由现场监理工程师进行现场见证

取样,并封包送检。经材料进场报审及检验合格后,方可投入使用。

砂石含泥量:砂≯3%,石≯3%;施工用水采用城市饮用水;细骨料采用粗砂;粗骨料采用碎石,粒径≯40mm;粗细骨料均要求连续级配,并按规定由现场监理工程师进行随机现场见证取样,封样后送试验室进行级配检测试验。待材料报审及检测结果达到级配要求后,方可使用。

②砼搅拌及运输

砼现场搅拌,采用1台350L搅拌机搅拌。根据设计的砼强度等级及配合比,按规定由现场监理工程师进行现场见证,并取砼试件。砼连续浇筑,同一桩内砼应一次浇筑完成,桩顶砼浇到高出设计标高200~300mm的位置。

(四)桩基验收

桩基础验收是一个极其重要的地下工程,施工必须对每根桩的施工过程做好施工记录和隐蔽工程验收记录,按规定留置砼试块,做好材料进场报验及严格现场见证取样工作,及时做好桩基施工图。验收时须具备下列条件:有桩位测量放线成果图、工程地质勘察报告、材料试验记录、砼强度试压报告、桩基验收竣工图,在现场对桩位和承载能力进行鉴定,并提供鉴定报告,经试验合格后方可进行上部工序的施工。

五、施工进度计划及保证措施

(一)进度计划编制说明

本工程施工进度计划是根据施工合同约定的工期、设计图纸的要求,结合本工程特点和我项目部的综合实力进行编制的,确定本工程施工总工期为最后期限为20××年×月×日。

1、打桩顺序为:逐排打桩顺序。

2、工期保证:为确保施工工期,施工员应进行日进度计划的编排工作,以便能及时调整总进度计划,调整劳动力及时设备到位。

(二)保证工期的主要措施

1、施工准备和生产组织同时进行。组织队伍、机械设备进场,进行临建搭设和测量放线。

2、尽快组织人员熟悉图纸,进行图纸会审,及时发现设计中存在的问题与施工中不协调的影响因素,商议处理意见,尽量避免因设计变更生成误工误时。

3、开工前,根据施工预算书,向材料员提供一个方向性的材料计划,以便材料设备员寻找货源,使其有足够的时间进行市场调查和采够,及时发现缺口,找出供货渠道或采取相应措施,不得因为材料缺口而停工待料。

4、充分发挥工程机械、设备的施工效率。

5、各分项工程开工前,组织班组长以上人员进行全员培训交底,将生产进度、质量、安全要求及工序搭接措施进么书面交底,做到参与施工的人员均心中有数,工作有目标。

6、施工员每天统计所完成的工作量和形象进度,及时将信息反馈到项目经理及各个职能部门,项目经理牵头分析原因,制订赶超计划措施,落实实施人员,使每日计划按时完成。

7、坚持施工现场“两会”制度:一会是每天晚上19:00—20:00施工管理人员及各班组长碰头会,由主管生产的项目副经理主持,检查当天的生产完成情况,布置第二天的工作计划;二会是每周五下的生产高度平稳会,由项目经理主持,针对一周内所出现的差距和工程问题进行分析,落实解决问题的办法,确保每周的计划按时完成。

8、加强质量控制,确保工程施工过程中各项工程质检一次验收合格率100%。不得因工程质量问题而延误工期。

六、施工平面布置

1、本施工平面布置根据甲方所提供的总平面图和现场实际情况而布置。临时设施平面利用施工现场适当的空地进行布置。

2、施工平面布置详见附图。

3、工地设专职值班人员负责工地的值班保卫工作.

七、质量保证措施

(一)工程质量保证体系

我公司本着“质量第一,信誉第一”的宗旨,建立健全与本工程相适应的质量保证体系,制定消除工程质量通病的措施,并严格切实贯彻落实。

1、健全质量保证体系,实行全面的质量管理.

①建立以项目经理为首、项目技术负责人协助的质量保证体系,并在工程施工中贯彻实施。

②强有力的宣传工作,使广大作业人员能自学树立起坚定的工程质量意识,经常性开展竞赛活动,造成浓厚的讲质量、抓质量的风气,创造优良工程为荣的空前气氛,为保证工程质量打好思想基础。

③坚持工序自检、交接检、专检制度,上道工序不合格不能进入下工序,以保证每道工序均达到合格工程标准。

④对于质量通病,成立质量攻关“QC”小组,由项目经理任组长,项目副经理任副组长,成员由项目技术负责人、质检员、施工员、材料员及各个操作层班组长组成。对施工全过程实行“PDCA

”循环管理,从而确整个工程达到合格工程标准。

(二)规范施工

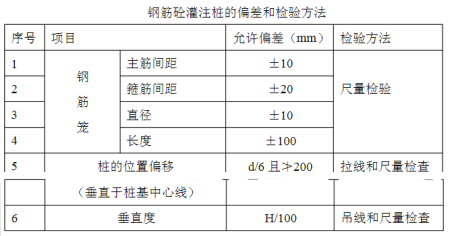

1、严格按《建筑桩基技术规范》和《桩基工程关键工序作业指导》要求组织实施,并对成孔质量进行控制,将偏差控制在规范允许偏差值之内。

注:d为桩的直径,H为桩长。

2、加强强制性条文的学习,

严格按强制性条文的要求进知施工。严格按设计图纸和设计变更、国家和行业规范规定组织施工。具体如下:

①国家颁发的所有现行技术规范,在施工过程中遇有国家规范标准更改,应按更改或替代的最新规范标准执行。

②有效的设计文件、施工图纸、施工组织设计、技术说明书、图纸会审纪要和得到设计院或由甲方确认的设计变更文件。

③由发包单位和承包单位双方议定的补充技术标准和施工技术要求。

3、将本工程的规范、规程、技术标准及各项目规章制度印发到全体施工人员手中,并经常组织学习,使所有作业人员心中有数,不盲目蛮干,增强自身约束力。

4、施工过程出现的疑点、难题必须按照招标书上规定的处理程序进行解决和处理如设计变更修改、技术核定、材料代换、隐蔽验收等。

5、执行质量管理责任制度,按照谁施工谁负责的原则,明确质量责任制,健全质量奖罚制严格执行质量奖罚条例,使技术质量管理工作成为工程建设的龙头。

6、坚持隐蔽验收及复查制度

①桩基桩径在通过自检、互检合格后均应会同监理、建设、设计等单位进行隐蔽验收,办理好隐蔽手续后方可隐蔽。

②工程实行生产班组自检、各工序交接检、专职质检员复核检查和监理工程师、质量监督员的监督抽样检查的“四检”制度。上道工序不经检查或检查达不到标准合格要求,一律不得进入下道工序施工,确保各分项工程质量检查覆盖率达100%。

③坚持原材料、半成品跟踪检查严把原材料采购关,所有进场的原材料、自行加工的半成品均按规定进行检查和试验。所有原材料必须有出厂合格证及质量证明书,合格证上应注明每批材料数量、进场时间和使用部位。做好材料跟踪、检查记录。

7、加强施工技术管理

工程开工前,组织施工技术人员熟悉图纸做好图纸会审及记录,将设计中存在的问题解决在实施之前。并同时编制好施工组织设计报建或监理单位审批。经审批后,施工方在施工过程中应严格按审批后的施工组织设计执行。施工过程中,加强同设计院、监理单位及建设方的联系,确保设计变更信息尽快反馈到工地,对施工过程中出现的事先不可预见的问题,必须按照事先与建设方商定的程序进行解决和处理及时办好技术核定,避免返工浪费,影响工程质量和工程进度。各分部分项工程施工前,由项目技术负责人按照审批后的施工组织设计进行指导作业,向施工员和质检员进行具体的技术、质量、安全的交底。在施工员的质检员对指导作业的施工组织设计充分理解和熟悉后,再由施工员、质检员向操作班组进行详细的书面交底。交底内容包括质量标准、操作要求、具体的技术措施等,并履行签字手续。交底记录交由资料员归档。确保技术交底覆盖率达100%。虚心接受建设方、监理单位、质安部门和设计单位等有关人员对工程质量和安全的监督、检查和建议,积极配合他们做保证工程质量的各项工作。

(三)施工技术资料管理

1、根据施工进度进行同步管理,由资料员负责及时对所有工程资料进行收集、整理、归档等工作。本工程桩基础资料采用工程管理软件技术资料进行智能化管理,并按规范规定及相关部门要求对各项资料分类并整理成册。

2、制订本工程技术资料管理制度,并严格执行,明确各部门对资料的管理职责和分工,使相关部门人员自觉完成本身需提交的技术资料。材料部门须及时提交进场材料的出厂合格证及质量证明文件;试验人员需及时提交有关试验报告和现场取样资料;测量人员需及时提交测量成果记录;施工人员需及时做好施工记录、施工日志、隐蔽工程验收记录、施工进度计划及各分项工程的质量评定记录等。

八、保证安全生产措施

(一)安全生产保证体系

根据“安全第一,预防为主”的安全生产方针,结合本工程特点,建立以项目经理为首的安全生产保证体系,以项目技术负责人为首的安全生产技术保证体系,经专职安全员为首的安全监督检查体系。通过层层落实各级安全岗位责任制,强化安全生产达标管理工作。

(二)安全生产管理措施

1、加强领导管理,明确责任,全面落实安全生产岗位责任制,使每个施工人员在各自的职责范围内对安全施工负责;明确项目经理为安全生产的第一责任人,第一承包人为第一把关人;安全生产的管理工作坚持谁主管谁负责,管生产就必须管安全的原则。

2、认真抓好安全培训教育,提高全员安全意识。根据本工程特点,主要抓好以下几点教育培训工作:

A.抓好合同工各工种新上岗人员的培训教育。

B.对特种作业人员进行再教育,使其操作技能更加熟练和提高,确保全部特种作业人员持证上岗。

3、加强宣传工作,深入开展以“查思想、查规章制度、查隐患、查薄弱环节”为主的安全检查活动,增强所有人员的安全意识。

4、认真实行安全风险监督制约和教育奖励机制,使安全管理真正到位,责任落实到人,提高安全管理水平。

5、定期召开安全工作会议,研究解决重大的安全技术问题,保证安全生产和劳动条件的不断完善。

6、坚持安全检查制度,各级安全主管部门定期或不定期对各施工现场进行安全大检查,各专职安全员应随施工进度跟踪检查监督安全生产措施的贯彻落实,及时发现、纠正和处理问题,防患于未然。

7、对安全事故的处理坚持“四不放过”的原则,对发生的安全事故进行分析、处理,并落实防范措施,让责任人和所有人员受到教育。

8、配备足够的安全防护用品和防护器材,正确使用安全帽、安全带,提高施工人员自

我防护能力。

9、搞好各单位工程、分项工程、关键和特殊工序的施工安全技术交底,并不折不扣贯

彻到施工班组。

(三)主要安全技术措施

1、桩机行走道路必须平整、坚实,必要时宜铺设道渣,经压路机碾压密实。场地四周

应挖排水沟以便排水,保证移动桩机时的安全。

2、锤击式沉桩机应按相应规程标准安装,验收合格后方能启用,防雨、防雷接地必须

安全可靠,操作人员必须持证上岗。所有机械设备应定期进行检查和维护保养,不得“带

病”运转使用,危险部位设置安全防护装置。

3、机械安全措施

定期对机械进行检查、保养、维护,确保机械能正常运转,严禁超负荷和带病工作。

所有机械设备应做好接零、防雨、防潮、防雷工作,并做到专人专机操作。操作人员上岗

前要进行安全技术教育培训,经考试合格后方可上岗。

4、施工安全用电

严格按《施工现场临时用电安全技术规范》要求对现场用电系统进行架设并采用相应的保护措施,机电设备做好接零接地,实行一机一闸一箱一漏制,专机专用。施工用电采用TN—S系统,

按负荷分布情况及用电单元性质分别设置相应的总配电箱;分配电箱及专用配电箱,按规程要求安设漏电保护器。各配电箱采用铁质箱(箱体外壳接零)上锁制,同时做好防雨防水措施。

5、使用手持电动工具,必须戴绝缘手套和穿绝缘胶鞋,夜间作业须设置高效强光光源照明。定期对电路线路、机具设备进行安全检查,防止电缆、电线因表皮破损、脱落、老化而漏电伤人。

6、现场防火措施

为确保现场用火安全,防止为灾发生,本着宣传教育、预防为主的思想,成立施工现场防火领导小组,由项目经理担任组长,项目副经理担任副组长,安全员派专人负责。具体安排如下:施工现场由专职施工员负责。材料设备、仓库等由材料设备员负责。办会室、食堂、宿舍等由综合办公室主任负责。安全员负责全面的安全工作。

7、对工程施工的各种机电设备进行检修、保养工作做到运转灵活、接地有效、绝缘良好,外露设备必须搭设防护棚进行覆盖。

8、雨天施工,施工人员上班前应对水、电管线、机电设备进行检查,确认安全且能正常运转后方可作业。

(四)安全应急救援措施

1、根据《中华人民共和国安全生产法》、《建设工程安全生产管理条例》以及《省建筑施工安全事故应急救援预案管理规定》等文件要求,制定本工程中的安全事故应急救援措施。

2、由项目经理担任组长,项目生产副经理担任副组长,组员由项目技术负责人、施工员、质检员、安全员、材料员及各施工班组负责人担任。

3、救援器材、设备的配备情况:根据本工程医院较近的特点,工地上只简单配备了急救箱。由于本工程距集镇较近,对可能发生的事故救援工作带来了很大的便利条件。

九、文明施工现场措施

施工现场是建筑企业的“窗口”,也是最有说服力的企业形象。实行文明施工,杜绝施工现场的“脏、乱、差”现象,做到“施工不拢民、渣土不乱倒、车辆不沾泥、泥浆不外流、管线不破坏、粉尘不飞扬”,并能有效的保障施工的安全、质量和进度,树立起良好的企业形象,同时也是提高企业管理水平和职工素质的重要手段。它将给企业带来各种直接的有形或无形的经济效益。

(一)文明施工措施

1、明施工管理目标:符合施工合同规定的工作内容要求。

2、施工现场四周均砌筑临时围墙进行全封闭管理。

3、按照《建筑安全检查评分标准》(JGJ59—2011)的要求,按施工平面布置图设置施工道路和排水沟、卫生间等。施工现场地面按要求进行硬化处理,场内建筑材料和施工机具按平面布置图有序堆放。并保持周围清洁,与周围环境协调一致,不影响周围的环境卫生。

4、施工现场临时用电线路必须采用TN—S系统和三级配电两级保护,并按照施工组织设计架空施工临时用电缆线。严禁任意拉线接电。

5、文明施工责任制:项目经理为施工项目现场文明施工第一负责人,施工员为施工现场或分部分项工程文明施工直接负责人,主管生产的副经理和项目技术负责人负责监督和检查。

6、在定期进行技术、质安检查的同时,应对现场文明施工进行综合检查,发现问题及时提出整改意见和限期整改措施。

7、施工现场应严格管理,制订“四无”措施,确保现场施工环境与周围整洁、文明环境协调一致。

打桩施工价格,打桩施工多少钱一米?

一般不同施工方法和地质情况,都会有不同,建议根据设计图纸和勘测报告,前来询价。

专业从事桩基础、打桩施工,具有洛阳铲打桩、夯扩桩打桩、振动桩(振动锤)打桩、旋挖钻打桩等多种打桩设备,二十年的从业经验,在长沙、株洲、湘潭、衡阳、永州、娄底等湖南省内都有施工经验,可承接各项工程,欢迎有项目前来合作,电话13036736186。长沙围墙打桩、长沙厂房基础打桩、长沙房屋基础打桩,长沙洛阳铲打桩、长沙夯扩桩打桩等都可以施工。

打桩过程中的一些常见问题及处理方法

桩基种类繁多如灌注桩有洛阳铲打桩、旋挖钻、夯扩桩、振动桩,预制管桩、钢板桩(静压桩、锤击桩打桩等钱),打桩施工过程中,施工工艺差异大,加之地层变化复杂,施工过程中可能会使桩身出现缩径、扩径、夹泥、离析、断桩等缺陷,当然施工后由机械开挖,碰撞也会引起浅部桩身缺陷。桩身缺陷的存在会改变基桩的正常工作性状,从而对基础产生潜在危险。

桩基检测

什么情况时应进行验证与扩大检测

  1. 低应变检测时,对于嵌岩桩,桩底时域反射信号为单一反射波而且与锤击信号同向时;实测信号复杂,无规律,无法对其进行准确评价;桩身截面渐变或多变,而且变化幅度较大的混凝土灌注桩时刻采用静载法或钻芯法验证。
  2. 高应变检测时,桩身存在缺陷,无法判定桩的竖向承载力;或桩身缺陷对水平承载力有影响;单击贯入度大,桩底同向反射强力且反射峰较宽,侧阻力波、端阻力波反射弱,即波形表现出竖向承载性状明显与勘察报告中的地质条件不符合时,可采用静载法进一步验证;
  3. 嵌岩桩桩底同向反射强烈,且在时间2L/C后无明显端阻力反射,可采用钻芯法核验。
  4. 桩身浅部缺陷可采用开挖验证。
  5. 桩身或接头存在裂隙的预制桩可采用高应变法验证。
  6. 单孔钻芯检测发现桩身混凝土质量问题时,宜在同一基桩增加钻孔验证。
  7. 对低应变法检测中不能明确完整性类别的桩或Ⅲ类桩,可根据实际情况采用静载法、钻芯法、高应变法、开挖等适宜的方法验证检测。
  8. 当单桩承载力或钻芯法抽检结果不满足设计要求时,应分析原因,并经确认后扩大抽检。
  9. 当采用低应变法、高应变法和声波透射法抽检桩身完整性所发现的Ⅲ、Ⅳ类桩之和大于抽检桩数的20%时,宜采用原检测方法(声波透射法可改用钻芯法),在未检桩中继续扩大抽检。

基桩检测报告应包含那些内容

检测报告应包含以下内容:

  1. 委托方名称,工程名称,地点,建设,勘察,设计,监理和施工单位,基础,结构型式,层数,设计要求,检测目的,检测依据,检测数量,检测日期;
  2. 地质条件描述;
  3. 受检桩的桩号、桩位和相关施工记录;
  4. 检测方法,检测仪器设备,检测过程叙述;
  5. 受检桩的检测数据,实测与计算分析曲线、表格和汇总结果;
  6. 与检测内容相应的检测结论。工程桩承载力检测结果的评价,应给出每根受检桩的承载力检测值,并据此给出单位工程同一条件下的单桩承载力特征值是否满足设计要求的结论。

单位工程同一条件下的单桩水平承载力特征值的确定应符合哪些规定

(1)当水平承载力按桩身强度控制时,取水平临界荷载统计值为单桩水承载力特征值。

(2)当桩受长期水平荷载作用且状不允许开裂时,取水平临界荷载统计值的0.8 倍作为单桩水平承载力特征值。

(3)当水平承载力按设计要求的水平允许位移控制时,可取设计要求的水平允许位移对应的水平荷载作为单桩水平承载力特征值,但应满足有关规范抗裂设计的要求。2

施工问题

漏浆

现象:漏浆在水力学上称管涌,常见现象是护筒外水面冒出气泡或浑水,出现以上现象就意味着漏浆已发生。

处理方法:加水泥或振动护筒下沉。护筒下沉不超过1m,如果护筒下沉超过1m,或护筒突然下沉,应停止施工。

塌孔

现象:排渣量异常增加,钻机负荷突然加大或护筒内泥浆面突然有大量细密气泡产生等现象。

处理方法:出现塌孔应即刻停止钻进,提上钻头,防止钻头被埋设。因为塌孔之后,被破坏土体的环拱作用突然消失,孔壁进入极不稳定的状态。此时回填土静置是最有效的办法。

钢筋笼上浮

现象:钢筋笼下放时不能顺利到位,是长螺旋钻孔灌注桩施工中最常见的问题,有时因钢筋笼太长,下到一半卡在孔内,既下不去又提不上来,被迫从空口割断。

处理方法:

(1)打混凝土不到位,中途提钻过快或过慢,严格控制大混凝土的时间与其充盈系数确保混凝充盈系数在要求范围;

(2)坍落度过大或过小,检测混凝土坍落度是否满足要求,坍落度过大了,容易产生泌水、离析现象,在短时间内出现粗骨料下沉,水泥浆浮在上面。使钢筋笼下行阻力增大,导致钢笼不能到位;坍落度过小,仍然会增加下笼难度,因此在施工过程中必须将坍落度严格控制在18~22cm;

(3)钢筋笼质量太差或设计不合理,严格按图纸钢筋笼的规格,不出现龙筋过大问题,下放钢筋笼时应把钢筋笼底部做成尖行避免发生插帮现象;

(4)选用的振动锤功率要合适。钢筋笼下放到距孔口1~2m时,要靠带护筒的振动锤下送到设计标高,一般桩径400mm、桩长不超过10m的桩,选用1.8kW的振动锤即可满足要求;600mm桩径、桩长小于15m的基桩,选用2.2kW的振动锤为宜;

(5)检查钻头、钻杆直径是否满足要求。如果发现钻头、磨损严重,应及时补焊,在外缘镶合金块,确保孔径及保护层满足要求。使钢筋笼与孔壁间有足够的空间,使钢筋笼顺利到位。

偏孔

现象:在冲孔桩施工过程中也经常存在偏孔问题。在冲孔中遇有较大的孤石或探头石(斜坡岩面),有倾斜的软硬地层交界处岩面倾斜冲进或粒径大小悬殊的砂卵石层中冲进时,扩孔较大处锤头摆动偏向一方时,冲孔桩机底座未安置水平或产生不均匀沉陷、位移时,皆有可能发生偏孔。

处理方法

(1)安装冲孔桩机时要使底盘、底座水平,起重滑轮缘、固定锤头的钢丝绳的卡孔和护筒中心三者应在一条竖直线上,并经常检查校正;

(2)当发现锤头冲击不稳时(左右摆动)应停止冲击,查看是否是发生偏孔,如果发生偏孔及时处理;

(3)当发现有偏孔时先查明偏孔原因及偏孔的大小,如果是由于锤头冲击到孤石或探头石(斜坡岩面)时要及时向孔内回填石头,回填到高处岩面1m时在冲击。

梅花孔(或十字孔)

现象:在冲孔桩冲击时,冲成的孔不圆。

处理方法

(1)选用适当粘度和相对密度的泥浆,并适时掏渣;

(2)用低冲程时,每冲击一段换用高一些冲程冲击,交替冲击修整孔形;

(3)出现梅花孔后,可用片、卵石混合粘土回填钻孔,重新冲击。3

质量问题

常见质量问题

(1)测量放线中出现错误,这种错误会令整个建筑出现错误或者令桩基出现较大的偏差。

(2)单桩承载力不满足建筑桩基设计标准。

(3)桩体倾斜过大。

(4)预制桩的接头发生断离。

(5)灌桩的过程中所引发的的断桩事故。

(6)在验收过程中发现桩位具有过大的偏差。

(7)由于混凝土的质量或者操作引发的桩体出现夹泥、离析及强度不达标等问题。

(8)标高不足。

处理措施

补沉法

预制桩入土深度不足时,或打入桩因土体隆起将桩上抬时,均可采用此法。

补桩法补桩法

就是在会同设计、监理以及业主的意见,根据设计单位出具的补桩方案进行补打,但此种方法投资大、工期长,很难被各方共同认可。

补送结合法

采用分节连接的方式将桩打入基础中时,若桩体质量不达标,那么在进行沉入的过程中,就有可能使得连节点脱开,这时对于桩基的处理就可以采用补送结合的方式。

对于有疑点的桩,应当进行复打,令该桩下沉,这就可以令脱节的桩连接再次顶紧,令接头具有竖向承载力;可以进行补桩,适当的补进一些完整的桩,使得基础不但可以满足承载力要求,同时还能够提高建筑基础的地震荷载。

纠偏法

若是在打桩过程中发现桩身出现倾斜并且桩长不长,且完好并未断裂,或由于基坑的开挖而导致的桩身出现倾斜但是桩体仍旧完整的,可以对桩身进行局部挖开,然后使用千斤顶对桩身进行纠偏。

承台扩大

(1)若桩位出现了较大的偏差,那么原有的承台设计尺寸无法满足构造的规范性要求,那么可以通过对承台是面积适当的扩大的方式对桩位偏差进行纠正。

(2)桩土共同作用。若单桩无法达到设计的承载力要求,就需要进行承台的扩大处理,并且还要将天然基同桩的共同承担的上部荷载考虑在内。

(3)桩基质量问题。在施工中容易出现不均匀的桩基质量,为了防止后期由于桩基质量问题引起的承台布局云沉降以及为了提高建筑的抗震能力,可以使用整体式桩基承台,从而提高基础整体性。

复合地基法此法

(1)是利用桩土共同作用的原理,对地基作适当处理,提高地基承载力,更有效的分担桩基的荷载。常用方法有以下几种。

(2)承台下做换土地基。在桩基承台施工前,挖除一定深度的土,换成砂石填层分层夯填然后再在人工地基和桩基上施工承台。

(3)桩间增设水泥土桩。当桩承载力达不到设计要求时,可采用在桩间土中干喷水泥形成水泥土桩的方法,形成复合地基基础。

修改桩型或沉桩参数法

(1)改变桩型。如预制方桩改为预应力管桩等。

(2)改变桩入土深度。例如预制桩在贯入过程中遇到较厚的密实粉砂或粉土层,出现桩下沉困难,甚至发生断桩事故,此时可采用缩短桩长,增加桩数量,取密实的粉砂层(膨胀土层)作为持力层。

(3)改变桩位。如沉桩中遇到坚硬的、不大的地下障碍物,使桩产生倾斜,甚至断裂时,可采用改变桩位重新沉桩。

(4)变沉桩设备。当桩沉入深度达不到设计要求时,可采用大吨位桩架,采用重锤低击法沉桩。
